多聯機中央空調工程安裝實用教程
一、現場材料堆放
材料堆放應整齊有序,兩端必須封口,確保清潔。銅管應放置在通風干燥,離地面300MM以上的架子上。

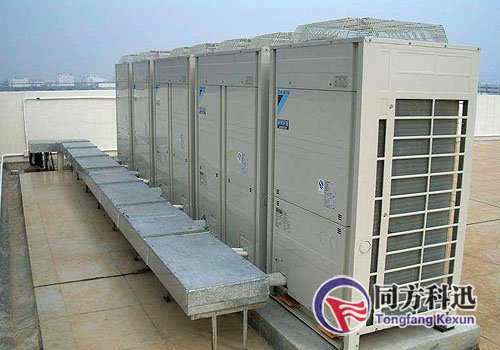

二、室外機安裝
1、室外機安裝位置選取空調室外機離墻必須一米以上,保證散熱,并且有足夠維修空間。
2、基礎制作基礎必須參照設備的安裝尺寸制作且有足夠的承載能力,基礎必須要水平。
3、室外機就位吊機室外機時,要保持機器水平,機身與吊繩接觸部位應加軟墊以免磨損或刮花機器。室外機在與基礎接觸的安裝孔和受力點處墊上減震墊,用螺母固定。
三、室內機安裝
1、吊碼制作和選用根據室內機吊裝高度和樓面高度確定吊桿長度后切料。
2、室內機安裝
(1)采用紅外線定位儀確定室內機吊桿安裝位置,并做好記號,用電鉆打孔。
(2)室內機吊裝位置應確保空調冷凝水能排出,風管安裝方便且送風順暢。
(3)必須采用全螺紋吊桿,并用雙螺母固定室內機,確保機器吊掛牢固。
(4)室內機吊好后,一定要調水平。
(5)節流部件安裝時必須垂直向上水平安裝,禁止傾斜、倒置,并且連接時注意連接方向。
(6)室內機包裹防塵罩,防止大量灰塵進入機器內部,影響機器運行效果。
(7)保證室內機周圍有足夠的安裝和維修空間,合理的送回風氣流組織。
四、冷媒管施工
1、支架安裝架距離不宜過大,安裝好的支架必須排列整齊。
2、冷媒配管敷設安裝
(1)用割刀切割相應規格長度的銅管。
(2)將端口處的毛刺、管內的銅管屑處理干凈。
3、冷媒管保護
(1)配管如不能及時與內外機相連,必須封口,防止灰塵、水分等侵入。
(2)配管穿墻時需加套管及時做封口保護。
4、分歧管安裝
(1)分歧管不能用三通代替,只能水平或垂直安裝。
(2)銅管轉彎處與相鄰分歧管間的水平直管段≥1M。
(3)相鄰兩分歧管間的水平只管段距離≥1M。
(4)分歧管后連接室內機的水平直管段距離≥0.5M。
5、脹管連接銅管徑冷媒管連接,必須采用脹管方式,禁止用擴喇叭口方式連接。
6、擴喇叭口
(1)用擴口器擴喇叭口,管口應平整無毛刺,喇叭口應無變形和裂紋。
(2)螺母連接,必須采用兩個活動扳手進行操作。
7、冷媒管充氮焊接
(1)為確保施工安全,氮氣瓶需連接減壓閥,焊接時氮氣壓力控制在0.2-0.3KGF/CM2。
(2)確定氮氣路徑,將氮氣管插入到要實施焊接的冷媒管入口處并封口,打開氮氣瓶閥門,通過減壓閥調節好氮氣的氣流大小,最后實施焊接。
8、冷媒管氣密性試驗將氣液管連到一起,引出一接管壓力表,且將此接口封焊好。R22使用28KG/CM氮氣保壓(R410A系統使用40KGF/CM2)。注意試壓前后的壓力修正,每+1°會有+0.1KGF/CM2的壓力變化,試壓時的溫度和確認的溫度都要做記錄。
9、冷媒管吹污原則上采用自上而下或水平吹污,吹污壓力5KG/CM2,確保系統內沒有雜質。采用如下方法吹污:
A、手持合適的封堵材料抵住室內機氣側主管管口;
B、用氮氣逐步向管內加壓,當壓力增加的無法抵住時,突然釋放管口;
C、重復A、B步驟進行重復吹污。
?
